9月30日,越南太平省千桥工业区厂房项目三个厂房桩基基础全部完工,为项目如期建成打下坚实基础。
三个厂房总桩长为9.6万米,项目推进之际正值越南的雨季,有效作业日大幅减少,且此季节桩基供应商供应能力受限,使得项目面临着工期紧迫、任务繁重以及施工环境恶劣的多重挑战。

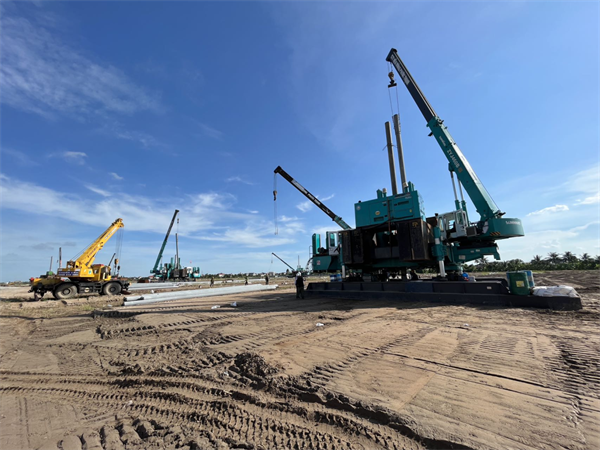

项目所处地质沙土层较厚,根据业主质量与经济的要求及越南当地建材、设备市场特性,项目团队采用PHC管桩为地基基础。桩基施工过程中,项目团队精心校核计算周边桩厂房生产的PHC桩技术参数,考察供应商的生产能力与供应能力,最终评定了三家可靠的桩基供应商,消除桩基供应存在的潜在风险。为确保施工进度,项目团队组织投入6台设备进行不间断施工,将有效作业日利用至极致。施工过程中,成功应对了业主提出的桩基设计变更要求,以及“摩羯”台风正面登陆所带来的道路不通、洪水、桩厂停产等影响。
此次厂房桩基施工完工,为厂房主体结构开展创造良好开端,兴羽、JW、宏越厂房结构工作面开展分别提前了7天、14天、40天。项目团队将不断总结经验,深化后续设计、施工有机结合,细致排查并消除工序及前置条件中的潜在隐患。同时,他们还将携手本土施工分包单位,充分发挥本土化优势特长,为2025年4月30日的全面竣工目标奋力冲刺,在工业园区内树立了卓越的企业形象,为后续市场的拓展打下坚实的基础。
