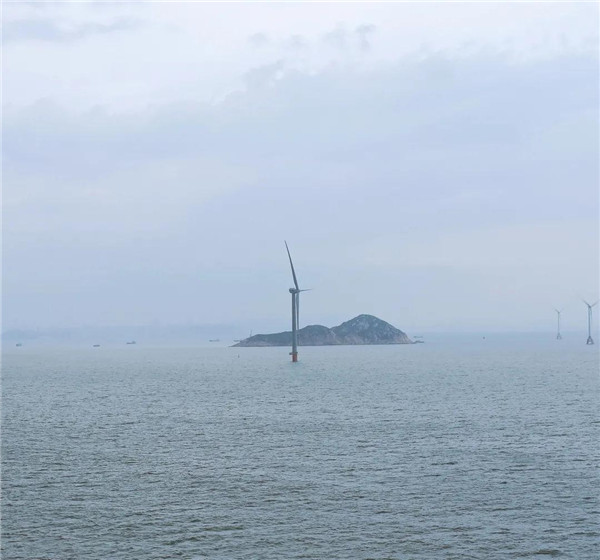

9月26日0时55分,随着44号机位最后一颗螺栓拉伸验收合格,珠海桂山风电项目顺利完成第二台风机的安装任务,这是首台风机安装时隔5天后,再次让“大风车”耸立在蔚蓝的大海之上!
8月6日,在三航局海上风电板块“大干一百天 攻坚保目标”立功竞赛誓师动员大会上,公司在现场签订了“军令状”,吹响了海上风电攻坚战的“冲锋号”,自9月中旬安装船进场以来,项目部摩拳擦掌、斗志高昂,迅速掀起了立功竞赛新高潮。
此台风机为东方电气7兆瓦机型,是整个团队首次尝试。为有效应对项目海域复杂多变的地质情况和恶劣海况,确保风机安装顺利,项目部通过多方查找资料论证、学习,比选方案,会同设计、施工、监理各方进行技术交底,制定周密施工计划,从风机落驳,到现场指挥船机调度,再到风机吊装,派专人统一协调安排,确保风机安装安全顺畅。
项目部开工以来,面对工期紧张、任务繁重、环境多变、资源稀缺等不利条件,项目部在安装过程中,以立功竞赛为抓手,激发项目全员的积极性。广大党员干部冲锋在一线,靠前指挥,与船员同吃同住,充分发挥党员先进模范作用,比预计提前两天完成安装,大大提高吊装效率和安装精度,为10月底前完成所有风机安装打下基础。
珠三角地区海上风能资源丰富,是广东省海上风电发展的重要区域。此次两台风机安装的顺利施工,提升了公司在珠三角海域的施工作业能力和组织管理能力,为后续珠三角海域施工积累了宝贵的经验,也为公司开拓广东海上风电市场打下了坚实的基础。
